羅(luo)湖(hu)區梧桐小學2019年(nian)4月建設進展情況

信息來源: 深圳市(shi)教育局 [ 內容糾錯 ] 日期:2020-05-13 14:45:00

  該項目位于深圳市羅湖(hu)區東湖(hu)街(jie)道梧桐(tong)西路,建設內容為(wei)拆除結構安全性(xing)等(deng)級為(wei)Dsu級的原辦公樓及(ji)(ji)食堂,在用地范(fan)圍內新(xin)建一(yi)棟4層教學樓、一(yi)棟6層功(gong)能(neng)樓及(ji)(ji)1層地下室,拆建后(hou)學校(xiao)規模由12個(ge)班(ban)增加(jia)至18個(ge)班(ban),可(ke)提(ti)供810個(ge)學位。項目建設用地面積9606平(ping)(ping)方米(mi)(mi),新(xin)建總建筑(zhu)面積8174.5平(ping)(ping)方米(mi)(mi),其(qi)中地上5597.5平(ping)(ping)方米(mi)(mi)(含(han)架(jia)空層534平(ping)(ping)方米(mi)(mi)),地下2577平(ping)(ping)方米(mi)(mi)。項目總投資(zi)4428萬元(yuan)。

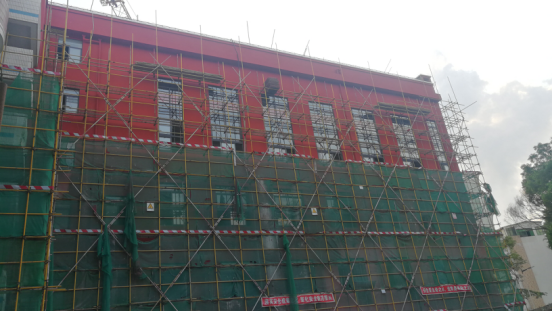

  目前建設進度為(wei):綜合樓(lou)、功能樓(lou)外(wai)墻油(you)漆完(wan)成(cheng)95%;樓(lou)內(nei)管線安裝(zhuang)完(wan)成(cheng)90%;樓(lou)內(nei)吊頂安裝(zhuang)完(wan)成(cheng)90%。本周完(wan)成(cheng)外(wai)架拆除;首層回(hui)填完(wan)成(cheng)10%;門衛室及大門拆除;樓(lou)層內(nei)照明燈(deng)具(ju)安裝(zhuang)。
